Дорожная карта внедрения КЭДО — структурированный план перехода компании на кадровый электронный документооборот, без которого проект либо затягивается на год, либо разваливается на этапе пилота. 377-ФЗ дал работодателям право переводить кадровые документы в электронный вид через ст. 22.1-22.3 ТК РФ, и следующий вопрос — как выстроить переход так, чтобы не нарушить трудовое законодательство, не получить предписание ГИТ и реально сократить затраты: по данным Минтруда, содержание одного рабочего места в бумажном ЭДО обходится в 2 000 рублей в год при 30 документах на сотрудника. Разберём пять фаз перехода, сроки каждой, пакет ЛНА и типичные ошибки, которые растягивают проект на полтора-два года. Это часть большого материала про кадровый электронный документооборот, где описана вся механика КЭДО от первого приказа до архивного хранения.
Автор статьи — Мария Ж, юрист со стажем более 20 лет, соучредитель сервиса КЭДО Добыто, спикер на конференциях по КЭДО и юриспруденции, судебный эксперт в сфере корпоративного и трудового права. Занимается наймом персонала более 13 лет. Автор более 1000 статей о цифровой подписи, трудовом праве, КЭДО и HR.
Что такое дорожная карта внедрения КЭДО и зачем она HR-директору
Дорожная карта — документ, который описывает последовательность фаз, ответственных, сроки, контрольные точки и критерии перехода к следующему этапу. Не список задач в Excel. Для HR-директора она выполняет три функции: управленческую (контроль исполнителей), юридическую (фиксация готовности к переходу) и коммуникационную (согласование с IT, юристами, финансами и руководством).
Без дорожной карты проекты по КЭДО разваливаются по одному сценарию: IT ставит коробку, HR не успевает подготовить ЛНА, юрист вспоминает про согласия за три дня до запуска, сотрудники не понимают зачем это нужно. Роструд в методических рекомендациях подчёркивает: работодатель обязан обеспечить сохранность электронных документов и защиту персональных данных ещё до начала перевода — это требует предварительной подготовки, которую и структурирует дорожная карта.
Типичный горизонт реализации — от 3 до 9 месяцев в зависимости от численности компании. Крупный ритейлер с 80 000 сотрудников запустил КЭДО за 3-4 месяца — исключение, ставшее возможным благодаря выделенной проектной команде и готовой IT-инфраструктуре. Средний бизнес при системном подходе укладывается в 5-6 месяцев.
Составлять дорожную карту с чистого листа не обязательно — скачайте готовый шаблон с фазами, контрольными точками и полями для ответственных и адаптируйте под свою структуру:
Дорожная карта внедрения КЭДО
Шаблон дорожной карты для HR
.xlsx · БЕСПЛАТНО · ОБНОВЛЕНО В 2026
Скачать карту

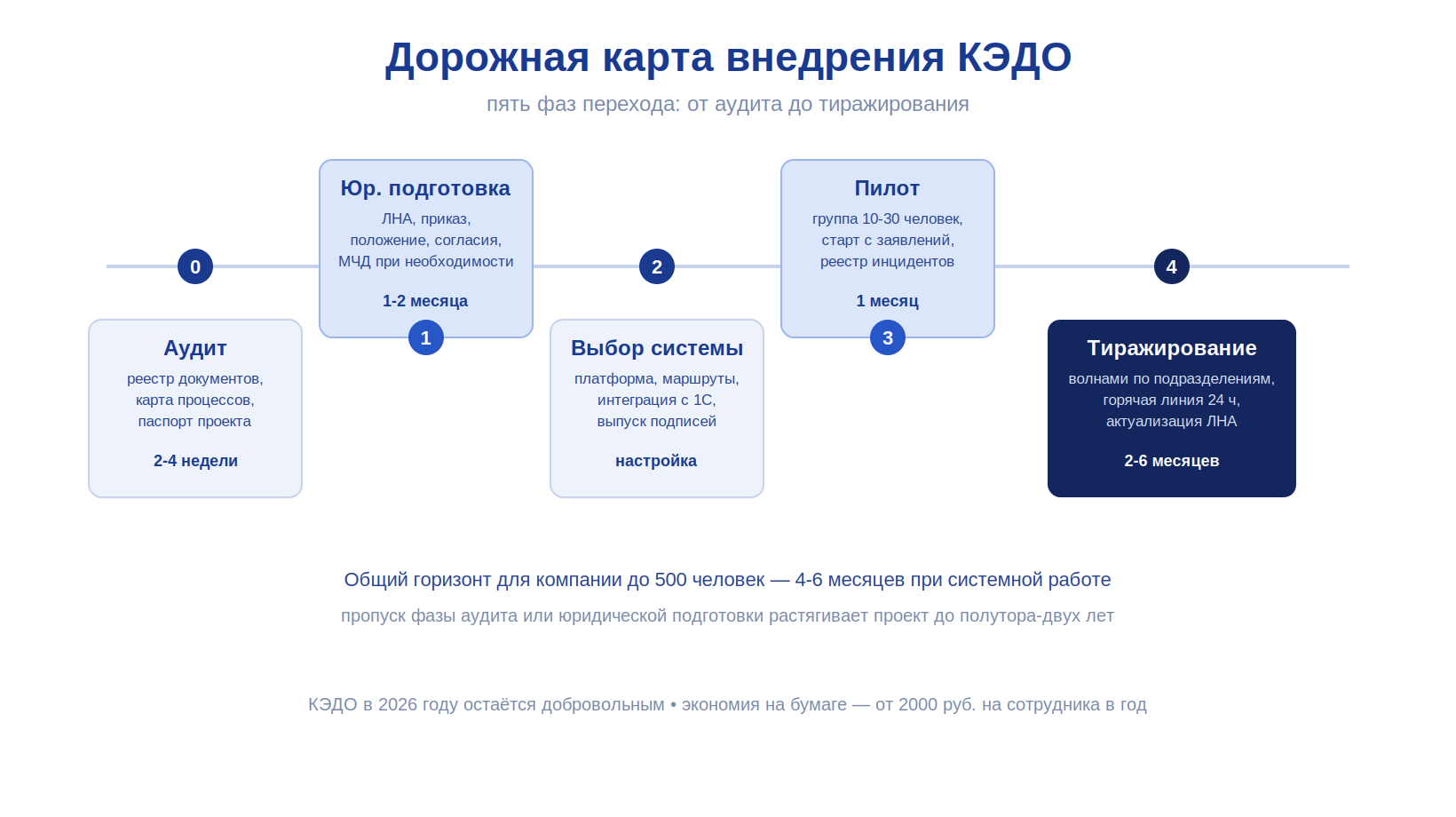

Фаза 0: аудит кадровых процессов и документов
Прежде чем выбирать систему и писать приказы, нужно понять, с чем именно вы работаете. Аудит — нулевая фаза, которую многие пропускают и потом наступают на одни и те же грабли: оказывается, что часть документов ведётся в самодельных формах, часть процессов завязана на живую подпись руководителя, который три месяца в году находится в командировках.
На этом этапе составляют реестр всех кадровых документов. Сразу выделите те, которые по закону нельзя переводить в КЭДО: приказ об увольнении по собственному желанию в электронном виде допускается, а вот акт о несчастном случае на производстве и инструктажи по охране труда под действие 377-ФЗ не подпадают — они остаются на бумаге. Это прямое требование ст. 22.1 ТК РФ.
Мария Ж, юрист со стажем более 20 лет:
«Аудит занимает от двух до четырёх недель, но экономит два-три месяца на следующих фазах. Я всегда говорю клиентам: пока вы не знаете, что у вас есть, вы не можете выбрать подходящую систему. Бывает, приходишь в компанию, а там 200 форм документов — и половина из них самописки, без законного основания. Это надо разгребать до, а не во время раскатки.»
Результат фазы 0 — паспорт проекта: реестр документов с разбивкой на переводимые в КЭДО и остающиеся на бумаге, карта процессов согласования, список ответственных, предварительная оценка трудозатрат. На этом же этапе проверьте, кто из сотрудников принят до 31 декабря 2021 года — им потребуется письменное согласие на КЭДО. Сотрудникам, принятым после этой даты и не имеющим трудового стажа на неё, согласие не нужно.
Фаза 1: юридическая подготовка — ЛНА, согласия, приказы
Юридическая подготовка — самая трудоёмкая фаза, занимает 1-2 месяца. Минимальный пакет локальных нормативных актов включает четыре документа: приказ о введении КЭДО, положение об электронном документообороте, регламент использования электронной подписи и форму соглашения с работниками. Без этих документов переход на КЭДО юридически ничтожен — при проверке ГИТ работодатель получит предписание об устранении нарушений.
Читайте нас в мессенджерах
Канал для кадровиков и HR: изменения в законах, практика проверок, шаблоны документов, инструменты подбора и оценки.
Отдельная тема — виды подписей. Для разных документов закон допускает разные виды ЭП. ПЭП подходит для ознакомлений с приказами и локальными актами. УНЭП применяется для трудовых договоров, договоров о материальной ответственности и ученических договоров. УКЭП нужна для приказов об увольнении и отдельных специальных случаев. Для массового подписания образов документов при оцифровке архива пригодятся программы для подписания документов ЭЦП — работодатель заверяет каждый образ своей УКЭП.
Если документы от имени компании подписывает не генеральный директор, а уполномоченное лицо — кадровик, руководитель HR-службы — потребуется машиночитаемая доверенность (МЧД). Это требование ст. 17.1 63-ФЗ об электронной подписи. МЧД оформляется в формализованном виде и размещается в реестре ФНС.
Мария Ж, специалист по трудовому праву:
«ЛНА — не формальность для галочки. Я видела проекты, где положение об ЭДО копировали из интернета, не меняя даже название компании. Потом оказывалось, что там прописана подпись, которую система вообще не поддерживает. Юридическая обвязка должна соответствовать реальной технической конфигурации — иначе при первой же проверке будут вопросы.»
На этой же фазе собирают согласия от сотрудников, принятых до 31.12.2021. Отказ сотрудника от КЭДО не служит основанием для увольнения или дисциплинарного взыскания. Таких сотрудников оставляем на бумажном документообороте до их добровольного согласия.
Юридическая подготовка — фаза, на которой проекты чаще всего буксуют: шаблоны ЛНА из интернета не соответствуют реальной конфигурации системы, а состав согласий зависит от категорий персонала. Специалисты сервиса Добыто подбирают минимальный пакет ЛНА под структуру и численность конкретной компании — с учётом требований ст. 22.1-22.3 ТК РФ и разъяснений Роструда.
Шаблоны кадровых документов и ЛНА для дорожной карты КЭДО
Открыть список документов
| Документ | Скачать |
|---|---|
| Приказ о введении КЭДО | Скачать |
| Приказ об утверждении Положения о КЭДО | Скачать |
| Положение о ведении КЭДО | Скачать |
| Уведомление работнику о переходе на КЭДО | Скачать |
| Заявление о согласии на переход на КЭДО | Скачать |
| Заявление об отказе от перехода на КЭДО | Скачать |
| Соглашение об использовании ПЭП и НЭП | Скачать |
| Согласие на обработку персональных данных | Скачать |
| Методические рекомендации по внедрению ЭДО | Скачать |
| Руководство пользователя Добыто КЭДО | Скачать |
Фаза 2: выбор и настройка системы КЭДО
Выбор платформы — стратегическое решение на несколько лет. Критерии оценки: какие виды подписей поддерживает система, есть ли готовый коннектор с 1С (особенно с ЗУП), как организовано хранение архива, каков порядок обновлений (вендоры выпускают до трёх обновлений в год). Отдельно — вопрос поставки: облако, on-premise или гибрид. Для компаний с требованиями к безопасности данных или с удалёнными площадками гибридная схема часто оказывается рабочим вариантом.
В практике Добыто наиболее распространённый запрос — готовая интеграция с 1С:ЗУП. Коннектор устанавливается за час; если нужна нестандартная обвязка через API — это от двух дней до двух месяцев в зависимости от сложности. Это закладывают в дорожную карту как отдельную задачу с буфером по срокам.
Параллельно с выбором системы решается вопрос маршрутизации документов. Маршрутизация — логика, по которой документ движется от инициатора к согласующим и подписанту. Сложные маршруты с ветвлением (разные согласующие в зависимости от суммы компенсации или региона сотрудника) требуют предварительного описания в виде схем. Без этой работы на этапе настройки возникают задержки.
Мария Ж, соучредитель сервиса КЭДО Добыто:
«Когда клиент говорит — у нас простая структура, три уровня согласования — я прошу показать схему. В 80% случаев оказывается, что схемы нет. Ею считается голова главного кадровика. Вот тут и начинается настоящий проект: рисуем, согласуем, потом уже настраиваем в системе. Бесшовка — это не когда система умная, а когда процессы описаны до того, как начали настройку.»
Техническая реализация включает выпуск электронных подписей для сотрудников. УНЭП работодатель выдаёт самостоятельно — это дешевле, но требует удостоверяющего центра в контуре. УКЭП выпускается только в аккредитованных УЦ. В 2025-2026 годах активно развивается интеграция с Госключом — мобильным приложением Минцифры, через которое сотрудники подписывают документы с телефона без отдельного токена.
Фаза 3: пилотный проект
Пилот — обязательный этап перед тиражированием, длится 1 месяц. Пилотная группа — 10-30 человек из разных подразделений: идеально, если туда входят как лояльные к изменениям сотрудники, так и скептики. Именно скептики найдут все неочевидные проблемы с интерфейсом, маршрутизацией и подписями раньше, чем это сделает тысяча остальных.
Читайте нас в мессенджерах
Канал для кадровиков и HR: изменения в законах, практика проверок, шаблоны документов, инструменты подбора и оценки.
Проверенная тактика управления изменениями — начинать пилот с заявлений на отпуск. Это документ, с которым сталкивается каждый сотрудник, процесс понятный, последствия при ошибке не критические. После отпусков переходят к авансовым отчётам, потом к приказам. Такой подход снижает сопротивление: человек учится работать с системой на простом документе, прежде чем дойти до трудового договора. Кстати, ещё до пилота стоит сверить сам график: планировщик графика отпусков с визуализацией наложений показывает пересечения отпусков по подразделениям до того, как заявления пойдут в систему.
На этапе пилота фиксируются все инциденты: не подписался документ, не пришло уведомление, маршрут пошёл не туда. Каждый инцидент заносят в реестр и закрывают до старта тиражирования. Если за месяц пилота накоплено более 20 незакрытых инцидентов — тиражирование лучше отложить.
Параллельно с пилотом запускается обучение. Программы обучения для работы с КЭДО охватывают три аудитории: кадровиков (администраторы системы), руководителей (согласующие и подписанты) и рядовых сотрудников (инициаторы заявлений). Для каждой аудитории свой формат: кадровики проходят полный тренинг по системе, руководители — 30-минутный вебинар, сотрудники — инструкцию на 2 страницы с картинками.
Фаза 4: тиражирование на всю компанию
Тиражирование — самая длинная фаза для крупных компаний, от 2 до 6 месяцев. Оно идёт волнами: сначала головной офис, потом региональные подразделения, потом производственные площадки. Волновой подход позволяет не перегружать службу поддержки и последовательно улучшать процесс между волнами.
На этой фазе критично наличие выделенной горячей линии по КЭДО — хотя бы на первые три месяца. Наши специалисты рекомендуют закрывать обращения не позднее 24 часов: если сотрудник не смог подписать документ сегодня, завтра он пойдёт к кадровику за бумажным вариантом — и бесшовный переход нарушен.
Раскатка на всю компанию сопровождается финальной актуализацией ЛНА: в положение об ЭДО вносятся уточнения по итогам пилота, при необходимости пересматриваются маршруты согласования. Минтруд (mintrud.gov.ru) рекомендует ежегодно проводить внутренний аудит КЭДО — эту практику закладывают в регламент уже на старте.
Типичные ошибки при составлении дорожной карты КЭДО
Ошибка 1 — отсутствие владельца проекта. КЭДО затрагивает HR, IT, юристов, финансы и топ-менеджмент. Без единого руководителя проекта с реальными полномочиями фазы сдвигаются, ответственность размывается, и проект превращается в вялотекущий процесс без результата. Цена — растягивание проекта с 5-6 месяцев до полутора лет и потеря бюджета на простой купленных лицензий.
Ошибка 2 — недооценка фазы аудита. Компании, которые сразу переходят к выбору системы, потом обнаруживают, что купленная коробка не поддерживает нужный вид подписи или не работает с их версией 1С. Цена — повторная закупка или доработка через API от двух месяцев.
Ошибка 3 — игнорирование коммуникации с сотрудниками. Приказ о введении КЭДО, вывешенный на доске объявлений, не заменяет разъяснительную работу. Объяснение «зачем это нужно лично вам» снижает количество отказов от КЭДО в несколько раз. Цена ошибки — параллельный бумажный контур для отказников, двойные трудозатраты кадровой службы.
Ошибка 4 — слишком амбициозный первый пилот. Запускать в пилот сразу все документы, включая трудовые договоры и приказы об увольнении, — прямой путь к хаосу. Промка должна начинаться с простых документов, которые легко откатить при необходимости. Цена — реестр из десятков незакрытых инцидентов и перенос тиражирования на квартал.
Мария Ж, HR-эксперт с 13-летним стажем:
«Классические грабли — запускать одинэску и КЭДО параллельно, не договорившись заранее, кто мастер-система. Данные о сотруднике в 1С и в системе КЭДО начинают расходиться, и никто не может понять, какая версия правильная. Это месяц работы по разгребанию. Мастер-система должна быть определена в архитектурном решении ещё на фазе 2 — и зафиксирована в регламенте.»
Стоимость внедрения КЭДО по дорожной карте в 2026 году
Стоимость складывается из подписки на систему, интеграции с учётными системами, выпуска электронных подписей и обучения персонала. Базовые тарифы сервиса КЭДО Добыто:
| Тариф / Услуга | Стоимость | Условия |
|---|---|---|
| Тариф «Старт» (до 25 сотрудников) | от 30 ₽ / сотрудник в мес. | ПЭП и УНЭП, базовые шаблоны |
| Тариф «Бизнес» (от 50 сотрудников) | от 50 ₽ / сотрудник в мес. | мин. оплата 50 чел., 30 000 ₽ / год |
| Тариф «Корпорация» | по запросу | выделенный сервер, SLA 99.9% |
| Интеграция с 1С:ЗУП | включена в Бизнес | коннектор ставится за час |
| Электронный архив | включён в Бизнес | облачное хранение |
| API и кастомные интеграции | включены в Корпорация | SAP, Boss-Кадровик и др. |
Разовые затраты на настройку маршрутов и обучение администраторов рассчитываются индивидуально — зависят от сложности структуры и количества нестандартных маршрутов. Годовая экономия на бумажном ЭДО при численности 100 человек составляет порядка 200 000 рублей — без учёта экономии рабочего времени кадровиков. Для точного расчёта под свою численность смотрите актуальные тарифы сервиса Добыто КЭДО.
В 2026 году КЭДО остаётся добровольным — ни один нормативный акт не обязывает работодателя переходить на электронный формат. Эксперты отрасли прогнозируют, что в горизонте 3-5 лет переход может стать обязательным хотя бы для части документов — аналогично тому, как развивался ЭДО в бухгалтерии.
Как составить дорожную карту внедрения КЭДО: пошаговая инструкция
Показать пошаговую инструкцию
- Шаг 1. Назначьте владельца проекта. Определите руководителя с полномочиями координировать HR, IT и юристов. Зафиксируйте в приказе.
- Шаг 2. Проведите аудит документов (фаза 0). Составьте реестр всех кадровых документов, разделите на переводимые в КЭДО и остающиеся на бумаге. Выделите сотрудников, принятых до 31.12.2021.
- Шаг 3. Подготовьте юридическую базу (фаза 1). Разработайте пакет ЛНА: приказ о введении КЭДО, положение об ЭДО, регламент использования ЭП, форму согласия. Соберите согласия от работников, принятых до 31.12.2021. При необходимости оформите МЧД.
- Шаг 4. Выберите и настройте систему (фаза 2). Оцените вендоров по критериям: виды подписей, интеграция с 1С, хранение архива, варианты поставки. Опишите маршруты согласования схемами до начала настройки.
- Шаг 5. Запустите пилот (фаза 3). Выберите группу 10-30 человек из разных подразделений. Начните с заявлений на отпуск. Зафиксируйте все инциденты и закройте их до тиражирования. Проведите обучение для трёх аудиторий.
- Шаг 6. Тиражируйте волнами (фаза 4). Разработайте план волн по подразделениям и регионам. Организуйте горячую линию с закрытием обращений за 24 часа. Актуализируйте ЛНА по итогам пилота.
- Шаг 7. Зафиксируйте результаты. Через 3 месяца после полного тиражирования проведите ретроспективу: сколько документов подписано, каков процент электронных против бумажных, какие инциденты остались открытыми.
Скачать шаблон дорожной карты внедрения КЭДО
Чтобы не собирать план с нуля, возьмите готовый шаблон дорожной карты — с фазами, контрольными точками и полями для ответственных. Останется адаптировать его под численность и структуру вашей компании.
Дорожная карта внедрения КЭДО
Шаблон дорожной карты для HR
.xlsx · БЕСПЛАТНО · ОБНОВЛЕНО В 2026
Скачать картуВыводы: дорожная карта внедрения КЭДО
Дорожная карта внедрения КЭДО — инструмент управления проектом с пятью фазами: аудит, юридическая подготовка, выбор системы, пилот, тиражирование. Успешные внедрения объединяет чёткая последовательность фаз, назначенный владелец проекта и обязательный пилот перед тиражированием. Компании, которые пропускают аудит и юридическую подготовку, сталкиваются с проблемами либо при первой проверке ГИТ, либо при попытке масштабировать систему на все подразделения.
Срок реализации дорожной карты для компании до 500 человек — 4-6 месяцев при системной работе. Этот горизонт учитывает время на согласование ЛНА, выбор и настройку системы, проведение пилота и обучение трёх аудиторий пользователей. Попытки ускориться за счёт пропуска фаз приводят к тому, что проект растягивается на полтора-два года без видимого результата. Пилот начинайте с заявлений на отпуск, тиражируйте волнами, закрывайте обращения горячей линии за 24 часа.
КЭДО в 2026 году даёт скорость найма, качество архива, работу с удалёнными сотрудниками. Работодатель, выстроивший электронный документооборот сегодня, готов к изменениям законодательства, которые эксперты ожидают в горизонте 3-5 лет.
Часто задаваемые вопросы
Обязателен ли переход на КЭДО в 2026 году?
Нужно ли согласие сотрудника на КЭДО?
Какие документы нельзя переводить в КЭДО?
Сколько времени занимает внедрение КЭДО?
Что такое МЧД и когда она нужна?
Какие ЛНА обязательно нужны для КЭДО?
Какой вид подписи нужен для трудового договора в КЭДО?
Как КЭДО интегрируется с 1С:ЗУП?
Можно ли вести КЭДО только для части сотрудников?
Что проверяет ГИТ при внедрении КЭДО?
Что такое Госключ и как он связан с КЭДО?
Какова экономия от внедрения КЭДО?
Кто должен входить в проектную команду внедрения КЭДО?
Что делать, если пилот показал больше 20 незакрытых инцидентов?
Сервис Добыто КЭДО закрывает все пять фаз дорожной карты: аудит документов, пакет ЛНА, настройку системы, пилот и тиражирование. За время работы мы подключили компании из ритейла, IT, медицины, производства и финансового сектора — от 25 сотрудников в малом бизнесе до 30 000 человек в холдингах с филиалами по регионам. Сопровождаем клиента до первых 50 подписаний — до момента полностью самостоятельной работы кадровой службы.
Подключаем под учётную систему компании — 1С:ЗУП, Boss-Кадровик, SAP — с готовыми коннекторами. Закладываем 2-3 недели на пилотную группу, чтобы клиент проверил маршруты и подписи на части штата, и только после этого раскатываем на всю компанию.
- Поддержка всех трёх видов подписей — ПЭП, УНЭП, УКЭП — для любого кадрового процесса.
- Готовый коннектор с 1С (ЗУП, КА, ERP, бухгалтерия), SAP и Boss-Кадровик — ставится за час без привлечения разработчиков.
- Гибкая маршрутизация согласования — параллельные и последовательные маршруты, выбор типа подписи на каждом этапе.
- Три вида поставки — облачная, on-premise, гибридная — под требования ИБ и VPN-периметра компании.
- Юридическая обвязка из коробки: шаблоны ЛНА о ЭДО, порядок осуществления, формы согласий сотрудников.
- Поэтапное внедрение — по подразделениям, по типам документов, по категориям сотрудников.
- Прозрачное ценообразование — фиксированная стоимость за рабочее место, без скрытых модулей и позиций в КП.
